新闻中心 > 青岛新闻 > 正文

出行注意!青银高速部分路段占道施工,交通组织将调整

2024-05-08 16:47 责任编辑:中石 来源:青岛交警
分享到:

因实施枣山路跨青银高速公路钢箱梁桥项目,需在G20青银高速局部路段进行占道施工。在此期间,施工路段进行交通组织调整,具体通告如下:

一、施工时间

2024年5月9日至2025年4月30日。

二、施工路段

G20青银高速公路K3+830至K4+260区间路段,长度430米。

三、调流安排

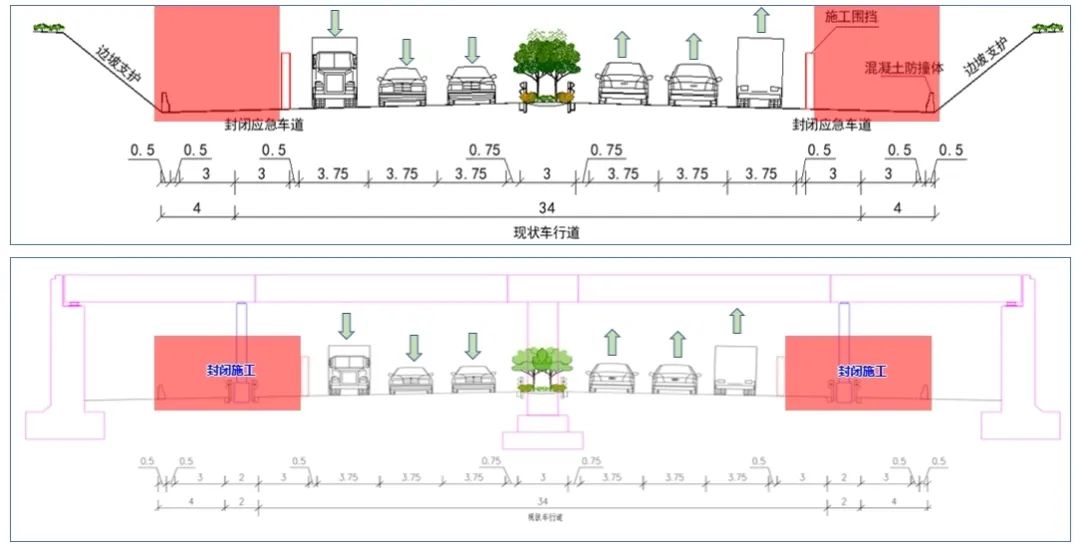

按照施工工序,整体工程分为七个阶段。第一阶段:两侧桥台拆除、重建阶段。施工时间自2024年5月9日22时至2024年9月20日07时,封闭双向应急车道,保证双向六车道通行,限速80km/h。

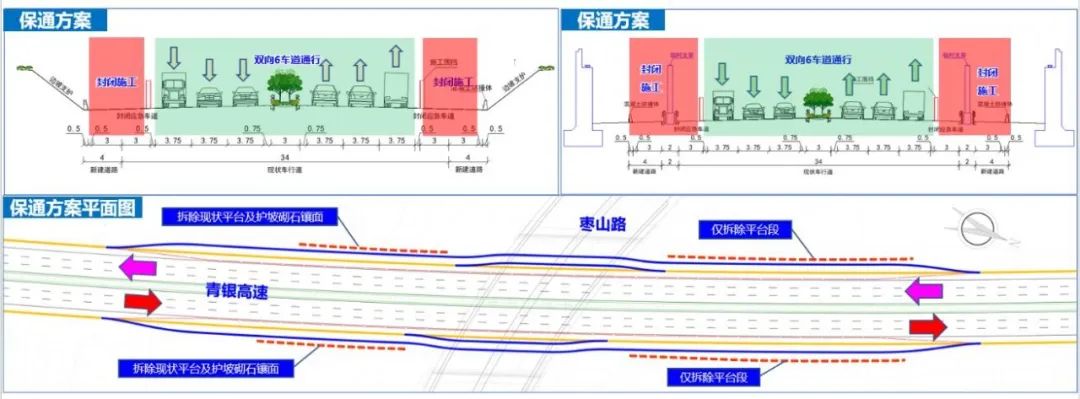

第二阶段:中分带桥梁立柱建设阶段。施工时间自2024年9月20日07时至2024年11月30日07时,封闭中分带及两侧各1条超车道,恢复第一阶段占用的应急车道,保证双向六车道通行,限速80km/h。

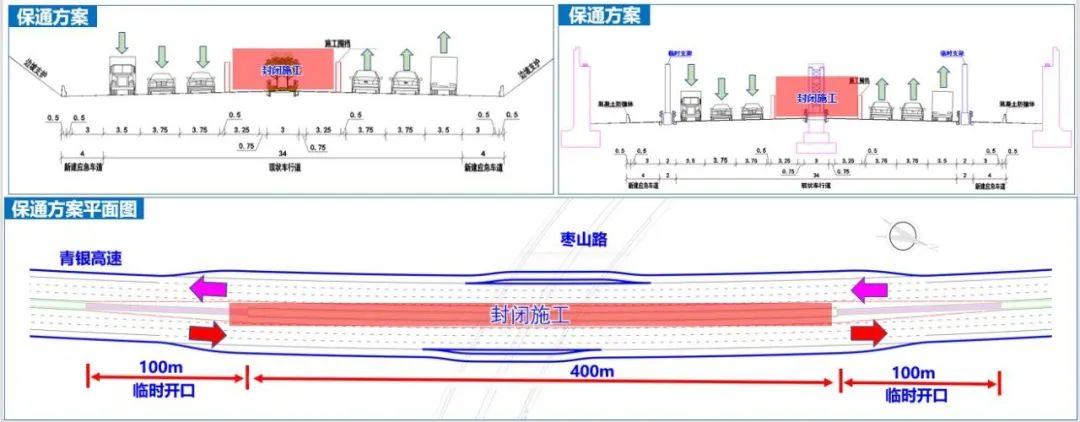

第三阶段:车行道两侧桥梁上部结构吊装阶段。施工时间自2024年11月30日07时至2024年12月10日07时,封闭双向应急车道及新建调流道路,保证双向六车道通行,限速80km/h。

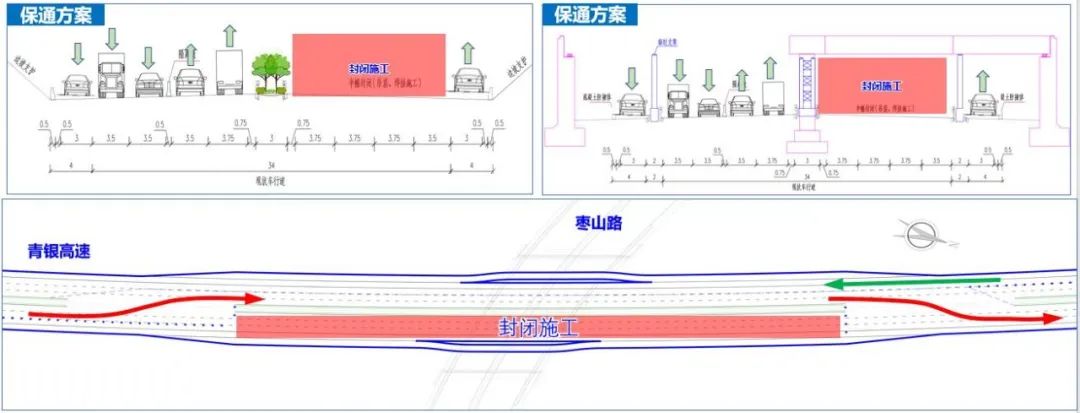

第四阶段:东半幅桥梁上部结构吊装阶段。施工时间自2024年12月10日07时至2024年12月20日07时,封闭市区方向3条车道,借用对向车道及新建调流车道,保证双向六车道通行,限速60km/h。

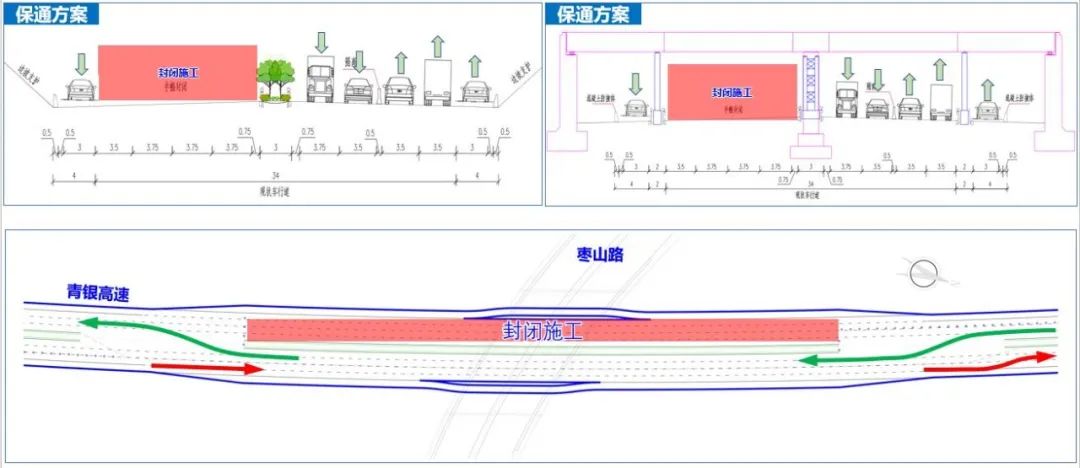

第五阶段:西半幅桥梁上部结构吊装阶段。施工时间自2024年12月20日07时至2024年12月30日07时,封闭李村方向3条车道,借用对向车道及新建调流车道,保证双向六车道通行,限速60km/h。

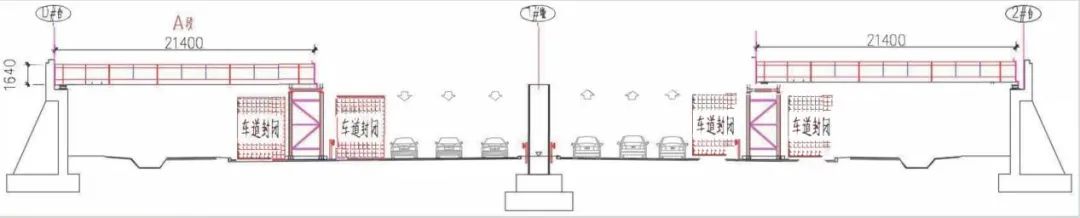

第六阶段:拆除中分带支架阶段。施工时间自2024年12月30日07时至2025年1月15日07时,封闭中分带及两侧各1条超车道,保证双向六车道通行,限速80km/h。

第七阶段:拆除两侧支架阶段。施工时间自2025年1月15日07时至2025年4月30日22时,封闭双向应急车道,保证双向六车道通行,限速80km/h。

四、绕行路线

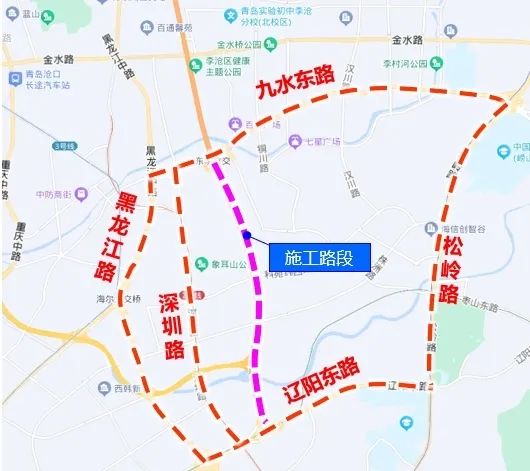

施工期间,为避免拥堵缓行情况,原由G20青银高速李村收费站至青岛东收费站区间通行的车辆,可由黑龙江路、深圳路、松岭路等道路绕行。请行经此处的车辆,注意交通标志,减速慢行,施工期间造成不便,敬请谅解。

我要爆料 免责声明 责任编辑:中石
分享到:
© 青岛新闻网版权所有 青岛新闻网简介法律顾问维权指引会员注册营销服务邮箱
